Theo Sở Xây dựng tỉnh Quảng Ngãi, để phục vụ thi công dự án thành phần đoạn cao tốc Quảng Ngãi – Hoài Nhơn thuộc cao tốc Bắc – Nam phía Đông, Ban Quản lý dự án 2 đã “mượn” 37 tuyến đường dân sinh làm đường công vụ.
Theo cam kết, toàn bộ các tuyến phải hoàn trả trước ngày 30-9-2025, đảm bảo tiêu chuẩn kỹ thuật và an toàn khai thác.
Tuy nhiên, đến giữa tháng 4-2026 vẫn còn 4 tuyến chưa hoàn thành, chủ yếu thuộc gói thầu XL02, trong khi gói XL01 cơ bản đã xong.

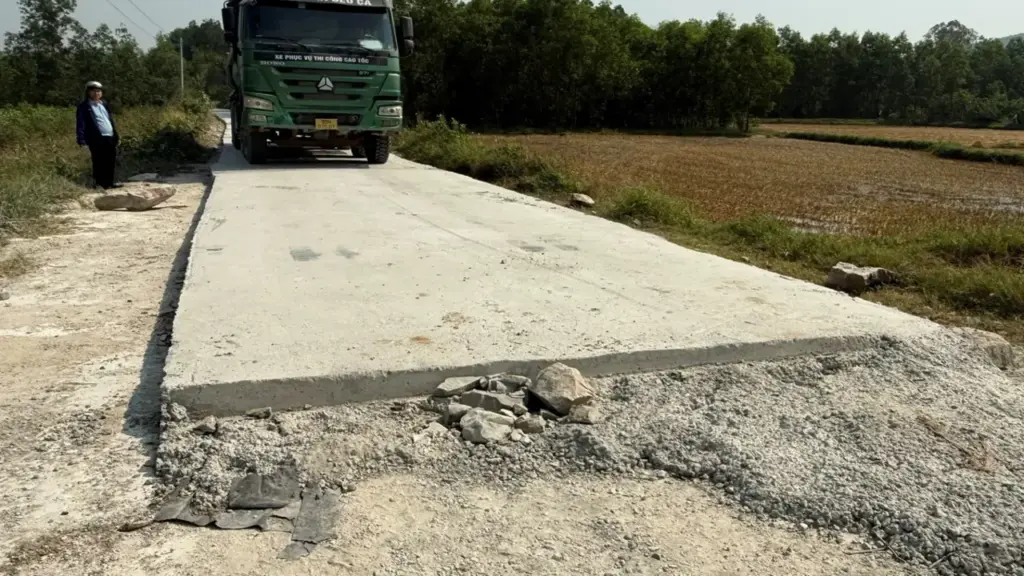

Tại xã Khánh Cường, tuyến đường dân sinh từ quốc lộ 1A đi hồ Huân Phong dài gần 7km bị xuống cấp nặng sau thời gian dài phục vụ thi công.
Dù đang được đổ bê tông làm lại mặt đường để hoàn trả cho người dân đi lại sau khi thi công cao tốc nhưng mặt đường bê tông mới làm đã xuất hiện nhiều vết nứt dọc, lún rãnh, lề đường chưa hoàn thiện.
Ông Vũ Ngọc Hạnh, Trưởng thôn Bàn Thạch, cho biết nhà thầu nhiều lần lùi thời hạn hoàn trả, từ tháng 9-2025 sang trước Tết Nguyên đán 2026 nhưng đến nay vẫn chưa xong.
“Không chỉ chậm, chất lượng cũng tệ, vừa làm xong đã nứt nhiều chỗ. Song song với việc hoàn trả, các đơn vị liên quan cần đánh giá lại chất lượng, đảm bảo bà con đi lại lâu dài, an toàn”, ông Hạnh nói.
Theo ông Nguyễn Trần Hoàng Vũ, Phó trưởng Phòng Kinh tế xã Khánh Cường, nhiều tuyến chưa đáp ứng yêu cầu kỹ thuật cơ bản. Một số đoạn thiếu khe co giãn, lề đường chưa đắp hoàn chỉnh, khiến kết cấu thiếu ổn định.
Với hiện trạng nứt mặt đường ngay từ khi mới làm xong, nguy cơ xuống cấp nhanh là rất lớn khi đưa vào sử dụng.
Không chỉ ở Khánh Cường, tuyến đường dân sinh mượn thi công cao tốc từ xã Lân Phong đi quốc lộ 24 dài khoảng 4km cũng xuống cấp nghiêm trọng, xuất hiện dày đặc ổ gà, ổ voi, nhiều đoạn hư hỏng sâu, tiềm ẩn nguy cơ tai nạn.
Người dân địa phương mong ngóng một con đường mới thay thế, đảm bảo đi lại an toàn. Với mặt đường hiện tại, việc đi lại gặp khó.
Việc đường cao tốc Quảng Ngãi – Hoài Nhơn đã thi công xong, sắp đưa vào khai thác, người dân địa phương rất mừng, nhất là họ từng chia sẻ với nhà thầu chở vật liệu trong suốt quá trình thi công. Giờ bà con mong các đơn vị liên quan, có trách nhiệm cao nhất, trả lại những con đường tốt nhất.
Dự án cao tốc đoạn Quảng Ngãi – Hoài Nhơn là công trình trọng điểm quốc gia với tổng vốn hơn 20.400 tỉ đồng. Đây là dự án thành phần trong dự án đường cao tốc Bắc – Nam phía Đông, kết nối dặm dài Tổ quốc.
Trước thực trạng chậm tiến độ và chất lượng chưa đảm bảo, Sở Xây dựng tỉnh Quảng Ngãi có văn bản yêu cầu chủ đầu tư quyết liệt chỉ đạo nhà thầu khẩn trương khắc phục, đảm bảo đúng cam kết về tiến độ và chất lượng.
Việc hoàn trả đường dân sinh không chỉ là nghĩa vụ hợp đồng mà còn là trách nhiệm của doanh nghiệp đối với an sinh của người dân vùng dự án. Tuyệt đối không vì mục tiêu tiến độ của dự án lớn mà xem nhẹ an toàn và sinh kế của nhân dân địa phương.
Khoảng 12h, ôtô tải do anh Trần Thiện Liêm, 33 tuổi, ngụ xã Tây Sơn, dừng chờ xe cẩu xúc vật liệu phục vụ san lấp dự án đường băng số 2 sân bay Phù Cát. Bất ngờ, khối đất từ độ cao hàng chục mét đổ xuống, đè bẹp phần cabin.
Một số công nhân gần đó lập tức huy động xe xúc đào bới để cứu nạn. Tuy nhiên, khi tiếp cận được vị trí cabin, tài xế đã tử vong. Phần đầu xe bị biến dạng hoàn toàn.
Hiện trường cho thấy khu vực khai thác bị đào sâu, vách dựng đứng cao hàng chục mét.
Theo chính quyền xã Hòa Hội, mỏ đất xảy ra sự cố do một doanh nghiệp quản lý, khai thác phục vụ dự án đường băng số 2 sân bay Phù Cát, cách đó gần 25 km, với nhu cầu khoảng 5 triệu m3 vật liệu san lấp. Mỗi ngày có hàng trăm lượt xe tải tới mỏ chở đất phục vụ dự án.
Chiều 6.4, tiếp tục chương trình kỳ họp thứ nhất, Quốc hội khóa XVI, Quốc hội tiến hành bầu Phó chủ tịch Quốc hội và Ủy viên Ủy ban Thường vụ Quốc hội; bầu Chủ tịch Hội đồng Dân tộc, Chủ nhiệm các Ủy ban của Quốc hội, Tổng Kiểm toán nhà nước, Tổng thư ký Quốc hội - Chủ nhiệm Văn phòng Quốc hội.
Với nghị quyết bầu Phó chủ tịch Quốc hội khóa XVI, có 496 đại biểu tham gia biểu quyết, trong đó có 496 đại biểu tán thành (bằng 100% đại biểu Quốc hội có mặt và bằng 99.20% tổng số đại biểu).
Theo đó, 6 phó chủ tịch Quốc hội khóa XVI gồm: ông Đỗ Văn Chiến; ông Nguyễn Khắc Định; bà Nguyễn Thị Thanh; ông Nguyễn Hồng Diên; ông Nguyễn Doãn Anh; bà Nguyễn Thị Hồng.
Phó chủ tịch Quốc hội Đỗ Văn Chiến sinh năm 1962 tại Tuyên Quang, trình độ kỹ sư nông nghiệp. Ông là Ủy viên Bộ Chính trị khóa XIII (từ 5.2024), XIV.
Tháng 11.2025, ông được điều động làm Phó bí thư thường trực Đảng ủy Quốc hội, Phó chủ tịch thường trực Quốc hội khóa XV. Trước đó, ông là Ủy viên Bộ Chính trị, Bí thư Trung ương Đảng khóa XIII, Bí thư Đảng ủy MTTQ, các đoàn thể Trung ương, Chủ tịch Ủy ban Trung ương MTTQ Việt Nam; đại biểu Quốc hội khóa XV.
Phó chủ tịch Quốc hội Nguyễn Khắc Định sinh năm 1964 tại Hưng Yên, tiến sĩ Luật, cử nhân Luật quốc tế. Ông là Ủy viên Trung ương Đảng khóa XII, XIII, XIV.
Tháng 1.2021, ông được bầu làm Ủy viên Trung ương Đảng khóa XIII, Phó chủ tịch Quốc hội; Ủy viên Hội đồng bầu cử Quốc gia (4.2021 - 7.2021). Tháng 2.2025, ông được Bộ Chính trị chỉ định giữ chức Phó bí thư thường trực Đảng ủy Quốc hội nhiệm kỳ 2020 - 2025.
Phó chủ tịch Quốc hội Nguyễn Thị Thanh sinh năm 1967 tại Ninh Bình; tiến sĩ Kinh tế; thạc sĩ chuyên ngành quản trị kinh doanh; đại học chuyên ngành thanh vận, luật. Ủy viên Trung ương Đảng khóa XI (dự khuyết), XII, XIII, XIV.
Từ tháng 6.2024, bà là Ủy viên Trung ương Đảng khóa XIII; Ủy viên Đảng đoàn Quốc hội, Phó chủ tịch Quốc hội khóa XV.
Phó chủ tịch Quốc hội Nguyễn Hồng Diên sinh năm 1965 tại Hưng Yên. Tiến sĩ Quản lý hành chính công; cao cấp Thanh vận, cử nhân Lịch sử - Giáo dục, cử nhân kinh tế. Ủy viên Trung ương Đảng khóa XII, XIII, XIV.
Ông từng giữ chức Chủ tịch UBND, Bí thư Tỉnh ủy Thái Bình, sau đó được bổ nhiệm Bộ trưởng Bộ Công thương.
Phó chủ tịch Quốc hội Nguyễn Doãn Anh sinh năm 1967 tại Hà Nội, đại học ngành chỉ huy - tham mưu binh chủng hợp thành, cao cấp chuyên ngành quân sự. Ủy viên Trung ương Đảng khóa XIII, XIV.
Ông được thăng quân hàm thượng tướng vào tháng 10.2024, sau đó được điều động, bổ nhiệm làm Bí thư Tỉnh ủy Thanh Hóa.
Phó chủ tịch Quốc hội Nguyễn Thị Hồng sinh năm 1968 tại Hà Nội; thạc sĩ Kinh tế. Ủy viên Trung ương Đảng khóa XIII, XIV. Bà giữ chức Thống đốc Ngân hàng Nhà nước từ tháng 8.2020 đến nay.
Theo Phó giám đốc Sở Xây dựng TP.HCM Lê Ngọc Linh, sau khi sáp nhập 3 địa phương, toàn TP.HCM hiện có 159 điểm ngập nước, trong đó 57 điểm ngập nặng, thời gian ngập kéo dài trên 1 giờ 30 phút, gây ách tắc giao thông, ảnh hưởng đời sống người dân và vệ sinh môi trường.
Trong số này, khu vực TP.HCM cũ có 34 điểm ngập nặng, Bình Dương cũ có 9 điểm và Bà Rịa - Vũng Tàu cũ có 14 điểm, còn lại 112 điểm là ngập mức độ vừa và nhẹ.
Giai đoạn 2026 - 2030, thành phố đặt mục tiêu giải quyết dứt điểm toàn bộ 159 điểm ngập. Trong giai đoạn 2026 - 2027, Sở Xây dựng đề xuất xử lý 7 khu vực ngập cấp bách.
Riêng khu vực TP.HCM có 5 điểm gồm chợ Thủ Đức, đường Quốc Hương, Nguyễn Văn Quá, khu vực trung tâm thành phố và khu vực Nhà Bè - Trần Xuân Soạn.
Trước đó, TP.HCM đã triển khai dự án chống biến đổi khí hậu giai đoạn 1 với phạm vi bao phủ hơn 500km khu vực nội thành, dự kiến cơ bản hoàn thành khối lượng trong năm nay.
Tuy nhiên, hệ thống này chưa khép kín vành đai bảo vệ trước triều cường.
Về nguyên nhân ngập, ông Linh cho biết do tác động của biến đổi khí hậu làm thay đổi tần suất mưa, triều cường dâng cao, tình trạng lún đất trung bình khoảng 2cm mỗi năm, có nơi lún từ 5 - 7cm.
Bên cạnh đó, quy hoạch chưa được cập nhật kịp thời, việc chống ngập còn mang tính cục bộ theo địa bàn, dẫn đến tình trạng "ngập đâu chữa đó, nâng chỗ này thì ngập chỗ kia".
Ngoài ra, tình trạng lấn chiếm kênh rạch, xả rác gây tắc nghẽn dòng chảy vẫn còn diễn ra, trong đó khu vực quận 8 cũ chiếm số lượng lớn.
Để chống ngập, thành phố xác định cần kết hợp các giải pháp thủy lợi và thoát nước đô thị, như xây dựng hồ điều tiết, điều tiết xả lũ thượng nguồn và hệ thống thoát nước có kiểm soát triều.
Về lộ trình, năm 2026 dự kiến hoàn thành 20 dự án, xử lý 45/159 điểm ngập, trong đó có 16 điểm ngập nặng.
Năm 2027 hoàn thành 54 dự án, giải quyết 56 điểm ngập, gồm 24 điểm ngập nặng. Kết thúc giai đoạn này, thành phố xử lý được 40/57 điểm ngập nặng, cơ bản khắc phục tình trạng ngập tại khu vực trung tâm.
Đến năm 2028, dự kiến hoàn thành 18 dự án, xử lý thêm 12 điểm ngập, trong đó có 2 điểm ngập nặng. Năm 2029 tiếp tục giải quyết 7 điểm, gồm 3 điểm ngập nặng. Năm 2030 hoàn thành 58 dự án còn lại, xử lý dứt điểm 39 điểm ngập cuối cùng.
"Về mặt quan điểm, sau khi giải quyết hoàn thành sẽ không bị ngập lại", ông Linh khẳng định.
